«Ростовские теплосети» пообещали со следующего года отказаться от массового отключения горячей воды

42% труб отслужили свой срок

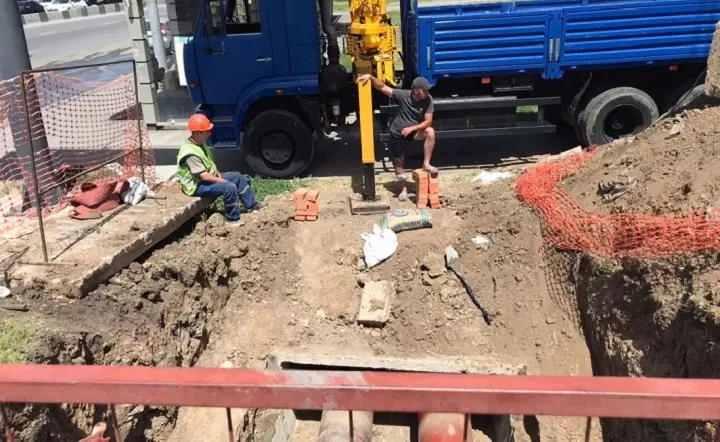

Замена теплосетей. Фото rostov-gorod.ru

Жители Западного и центра Ростова в этом году остались без горячей воды на месяц. При этом история со срывом сроков повторяется из года в год, а причина одна и та же — обнаружение дефектов. Вместе с тем во многих российских регионах горячую воду отключают на максимально короткий срок — 2-3 дня.

Журналист donnews.ru поговорил с заместителем директора и главным инженером «ЛУКОЙЛ-Ростовэнерго», представителем управляющей организации «Ростовские тепловые сети» Андреем Осипенко и выяснил, каково состояние трубопроводов, наказывает ли прокуратура за срыв сроков подачи горячей воды и когда в Ростове перестанут массово отключать воду.

Андрей Осипенко. Фото пресс-службы «Ростовских тепловых сетей»

В Ростове — ветхие теплосети

В этом году «Ростовские теплосети» побили свой рекорд по длительности отключения горячей воды на Западном. Выключили воду ещё 12 мая, возобновить подачу обещали 25 мая. В итоге сроки переносили почти 10 раз. В компании отчитывались, что выросло число дефектов, которые выявляются во время гидравлических испытаний. Ко всему прочему, проводились дополнительные испытания — теплосети проверяли при максимальных температурах.

При этом о дефектах «Ростовские теплосети» говорят ежегодно. Как сообщил Андрей Осипенко, дефекты действительно выявляются каждый год (в этом году их почти 400), а причина их появления — ветхость коммуникаций.

Общая длина труб горячего водоснабжения в Ростове — 216 километров. Из них 80 километров уже служат больше 25 лет. Именно на этих трубах и возникают дефекты, говорит Осипенко.

Задолженность населения «Ростовским теплосетям» достигла 1,8 млрд рублей

Перекладывают трубопроводы за счёт денег населения — это 250 млн рублей в год. Этого хватает на замену лишь 200 метров. На протяжении последних двух лет компания «Лукойл» выделяет ещё 250 млн рублей на замену теплосетей, но этого всё равно недостаточно. Мешает и большая задолженность населения, говорит Осипенко, которая достигла 1,8 млрд рублей.

По оценкам компании, чтобы поддерживать теплосети в нормальном состоянии, ежегодно необходимо перекладывать от 4 до 8 километров труб. При этом за последние три года удалось заменить только 2-3 километра труб. В идеале на перекладку теплосетей в год, говорит Осипенко, нужно тратить 1,5-2 млрд рублей.

Отключение горячей воды хотят сократить до трёх дней

Напомним, что централизованная система горячего водоснабжения (ГВС) осталась в России ещё со времён Советского Союза. Вода, которую нагревают и очищают на ТЭЦ, по трубам поступает в дома. Теплосетям нужна ежегодная промывка и опрессовка — проверка прочности труб давлением.

В европейских странах нет централизованного горячего водоснабжения. Вода нагревается в домах с помощью бойлеров или котельных. Именно поэтому там вообще не знают, что такое отключение горячей воды.

В некоторых российских регионах, к слову, нашли выход их этой ситуации: например, в Москве, Санкт-Петербурге, Екатеринбурге, Ижевске и других городах отключают горячую воду на 2-3 дня. Там внедрена локальная опрессовка теплосетей.

Ростов наконец-то решил посмотреть на опыт коллег. Как объяснил Осипенко, со следующего года сроки отключения горячей воды в Ростове намерены сократить. «Ростовские теплосети» планируют проводить локальные опрессовки с помощью специальных передвижных гидравлических станций. Оборудование уже приобрели.

Принцип работы простой: инженеры подключают к ТЭЦ опрессовочную машину, проверяют прочность труб и выявляют теплосети с дефектами. По словам Осипенко, на это требуется обычно 3-4 дня.

— Далее берём по несколько километров труб в районе одного квартала и устраняем дефекты в течение 14 дней. При этом все остальные потребители остаются с горячей водой, — пояснил он.

Всё внимание бригад, уверяет он, в этом случае сконцентрируется на одном участке, а этом значит, что за две недели постараются успеть.

Жалобы в прокуратуру на «Ростовские теплосети»

В этом году администрация Ростова обратилась в прокуратуру из-за длительного отсутствия горячей воды у жителей города. Делают власти это уже не первый раз, при этом о конкретных результатах никогда официально не сообщалось.

Как пояснил Осипенко, прокуратура действительно ведёт расследование по факту «недобросовестного выполнения сотрудниками своих должностных обязанностей».

— Например, кто-то с запозданием сформировал заявку на предоставление техники или комплектацию материалов. Всё это задерживает ремонт. Такие случаи есть, но они единичны, — говорит Осипенко.

Пока, по его словам, таких нарушений не выявили. Но если факты подтвердятся, то работников оштрафуют. Сама же компания никакой ответственности не понесёт.

За два года планируют заменить около 8 километров труб

«Ростовские теплосети» в этом году получат из Фонда национального благосостояния льготный кредит в 3,3 млрд рублей на перекладку городских теплосетей. Как пояснил Осипенко, за эти деньги в 2023 и 2024 году планируют заменить около 8 километров труб.

Получается, что до 2025 года удастся сократить протяжённость ветхих теплосетей только до 70 километров. На вопрос, что компания планируют делать дальше, Осипенко ответил: «Время покажет».

В общем, кардинально изменить ситуацию в ближайшие годы не получится. А это значит, что на ростовских теплосетях продолжат бесконечно выявлять дефекты, ростовчане будут сидеть без горячей воды, городские власти будут писать жалобы в прокуратуру, а та — не находить нарушений.
